云南能投集团:跑出能源赛道发展加速度

查股网  2023-12-18 20:08  云南能投(002053)个股分析

转自:新华财经

云南能投集团积极践行“作风革命、效能革命”,坚持突出主业、聚焦实业,发扬“精严实快”作风,做强做专能源项目,加快布局产业新赛道,大力培育发展新动能,在能源项目运营全流程中创新工作方式方法,推动审批、建设、运营等工作提质增效,跑出能源赛道发展加速度,有力推动云南绿色能源产业做大做强。

打造“三型”总部,制定标准化决策模型

云南能投集团深入践行“三法三化”,贯彻发扬“精严实快”作风,紧扣打造“价值型、效率型、服务型”三型总部要求,立足集团新能源项目建设和增量资料获取目标和任务,抓实新能源项目投前研判论证、投中项目建管、投后复盘总结的投资全过程管控工作,提高审批效率,对项目投资、资金审批、人力保障等方面精简优化流程,制定新能源项目投资标准化决策模型,推行同一地区项目“打包”审批、统招分采,为每个项目至少节约14天审批时间,全力服务保障集团新能源项目重大专项工作落地见效,目前已提前1个月完成了2023年增量新能源获取不低于1298万千瓦的年度目标,实现作风效能新提升。

集团投资管理部负责人表示:“通过标准化决策模型的建立和新能源投标管理办法的实施,在新能源资源竞争激烈、时间有限的情况下,为集团的决策提供了高效、专业、精准的依据,高效完成了年度投标工作。”

“一张清单”推动新能源项目建设提质增效

在新能源风电项目建设中,绿能集团、能投股份推动“一张清单”管权责,将合规手续办理、施工工序衔接、成品设备制造、投产运营各阶段任务融入“ 一张清单”,提升各项办理效率,推动示范引领“一手经验”快推广,促进项目建设提速提效。

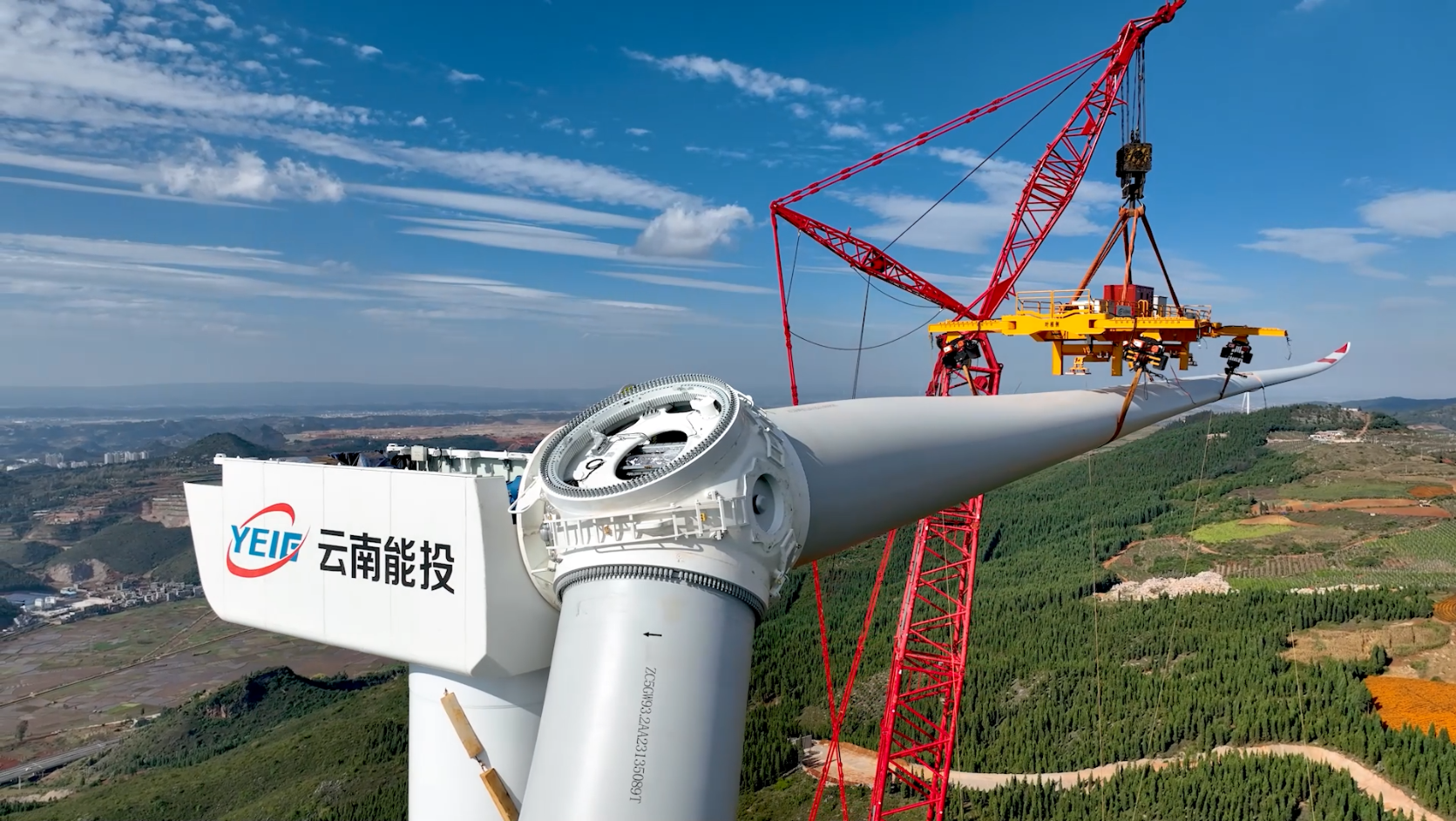

风电项目建设方面,30万千瓦的通泉风电项目从开工到全容量投产用了不到十个月的时间,并在今年1月实现全容量并网发电;75万千瓦永宁风电项目仅历时9个月零11天完成118台风机吊装,12月12日已全容量并网投产,是云南省一次性核准的风电项目中单体装机容量最大的风电项目;30万千瓦金钟(一期)风电项目首批机组已于11月4日投产发电,二期项目将于月内开工建设。光伏项目建设方面,大姚百万新能源基地项目已完成前期专项审批,正开展线路工程项目核准工作,力争年内具备并网条件;宁州葫芦地光伏项目(一期)已于6月取得并网接入系统批复,将于月内全容量并网,预计年上网电量达9576万千瓦时。

“一个机制”安全高效提升项目建设进度

集团所属红河电厂推动“一个机制”提进度,建立项目公司、施工单位、监理单位、设备厂商四方负责人联动落实机制加快推进70万千瓦红河火电扩建项目,项目机组采用国内目前最先进的超超临界发电技术,是目前国内单机容量最大、发电技术最先进、节能环保综合效益最优的循环流化床机组,建成后将加快云南现代能源体系建设。70万千瓦扩建工程以583天倒排工期、挂图作战,严格按照时间线于2023年9月30日吊装锅炉钢架,10月30日实现主厂房出零米,提前两个月顺利实现年度目标任务。

红河电厂相关负责人表示:“通过建立项目负责人的联动机制,项目参建各方可以及时发现现场问题,及时讨论处理意见,就地拿出处理措施,有力提高了项目效率和工程安全建设的质量。”(文/图 薛纯子)

编辑:穆皓
