1GWh订单!阳光电源签储能重要协议
(转自:行家说储能)
约1GWh!又一家储能头部企业拿单。
日前,全球可再生能源公司Zelestra与阳光电源签署重要协议,为拉丁美洲最大的储能项目之一提供相关储能设备。
■ 阳光电源:拿下智利1GWh储能订单
根据协议,阳光电源将为该项目提供PowerTitan 2.0液冷电池储能系统及中压功率变换单元,该项目储能容量约为1GWh,预计将于2025年第四季度开始交付。

据了解,该项目是智利塔拉帕卡Aurora混合发电项目的一部分,该项目还包括一座220MW直流太阳能发电厂,配备了阳光电源的1+X模块化逆变器(8.8MW模块化设计)。Aurora项目目前已开建,预计每年将产生约600GWh的可再生电力,相当于20万户智利家庭的年用电量。
此外,阳光电源PowerTitan液冷储能系统用于智利200MW/800MWh BESS del Desierto储能项目,该项目为开发商Atlas Renewable Energy,于今年4月已落成;今年1月,阳光电源还提交一项价值 1.57 亿美元的项目环境影响评估报告,计划在智利圣地亚哥建设120MW/922.76MWh电池储能项目,若获批,该项目将于2026年8月开工建设。

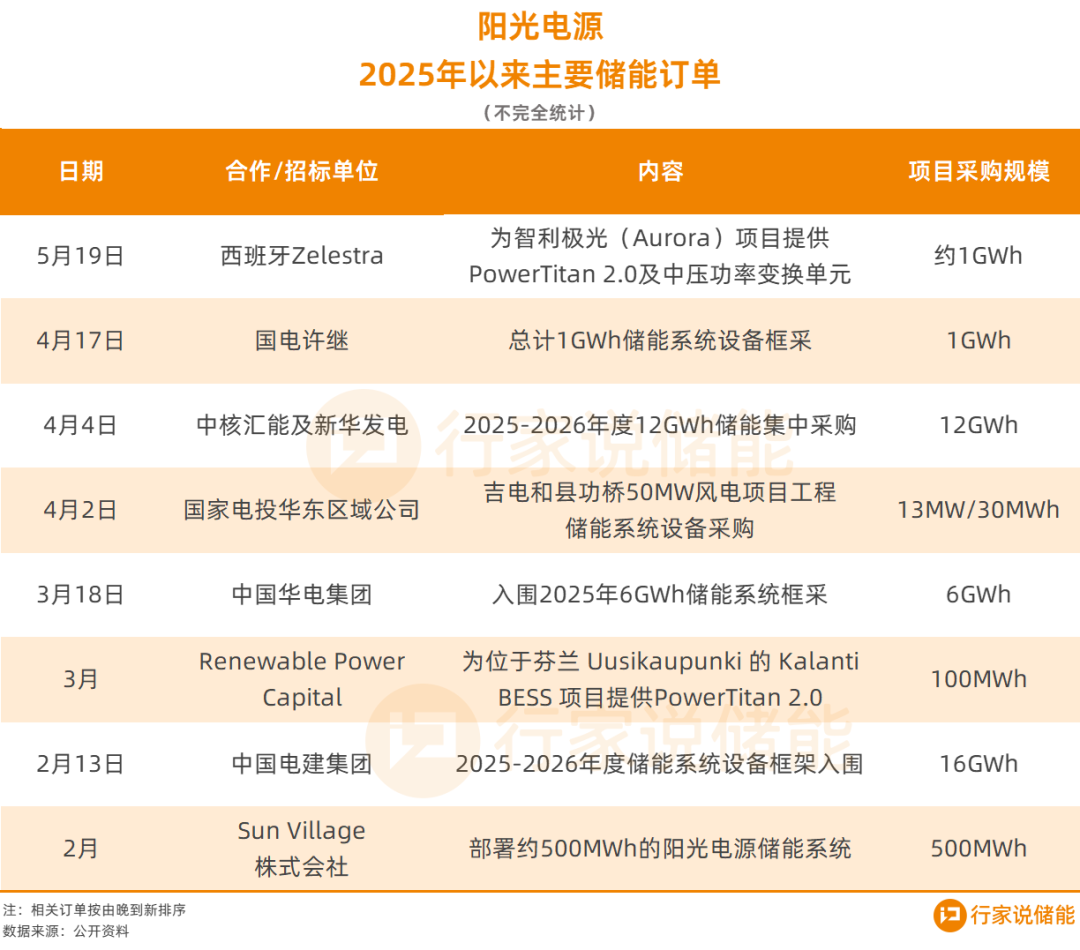

另据行家说储能不完全统计,除了此次智利订单外,2025年以来阳光电源对外公开的储能订单还包括日本500MWh、芬兰100MWh储能系统订单等,阳光电源还中标了中国电建、华电、国电投、中核汇能、国电许继等多个储能系统设备采购(项目采购规模总计35GWh)。

■ 巨头抢滩智利大储市场
光伏弃电日益频繁的背景下,智利的储能需求显著上升。据智利能源部发布的《能源领域在建项目及投资报告》显示,截至2025年3月底,智利已投运的储能系统达954MW/3660MWh,占2030年2GW目标的 48%,而在建和规划项目规模达4.552GW,已达2050年目标的76%。

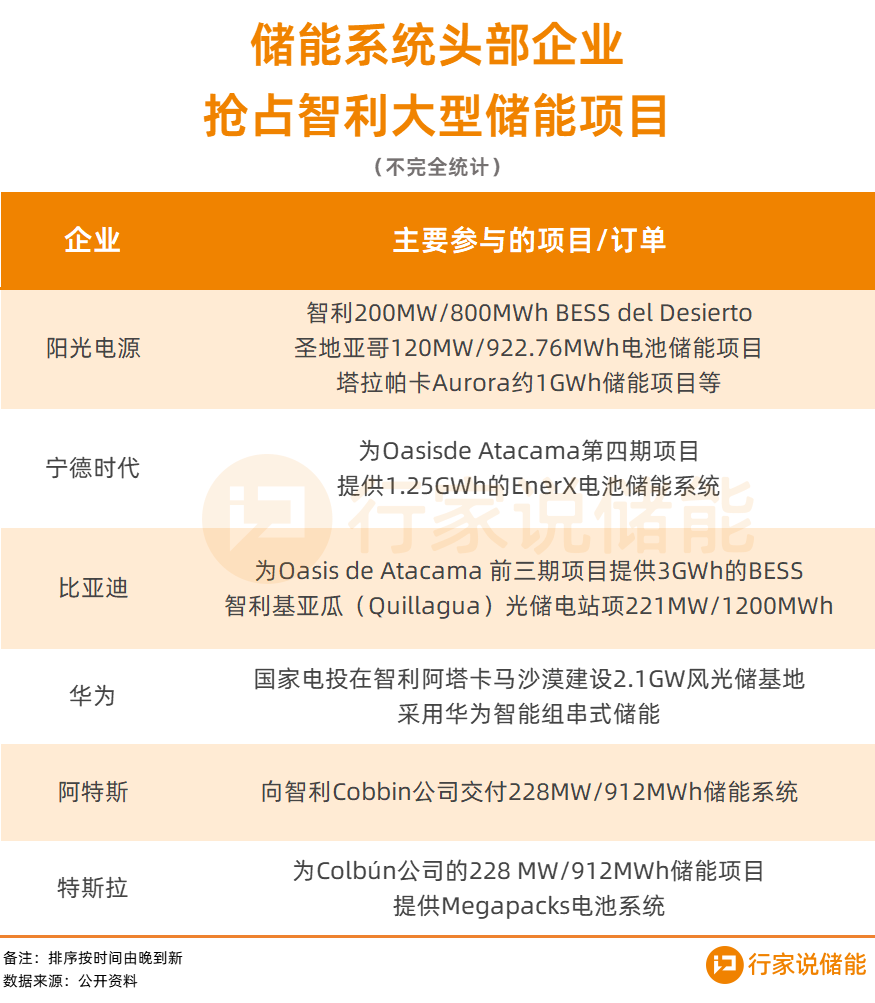

值得注意的,包括阳光电源、宁德时代、比亚迪、华为、特斯拉、阿特斯等储能系统集成头部企业都在角逐智利GWh级储能项目。
其中,位于智利的Oasis de Atacama项目分七个阶段建设,最终总储能容量达11GWh,或将成为全球最大储能项目之一,其中比亚迪为项目前三期提供3GWh的电池储能系统,宁德时代提供第四期1.25GWh的EnerX电池储能系统。
