中国石油在建单体规模最大集中风电项目首台风机基础浇筑完成

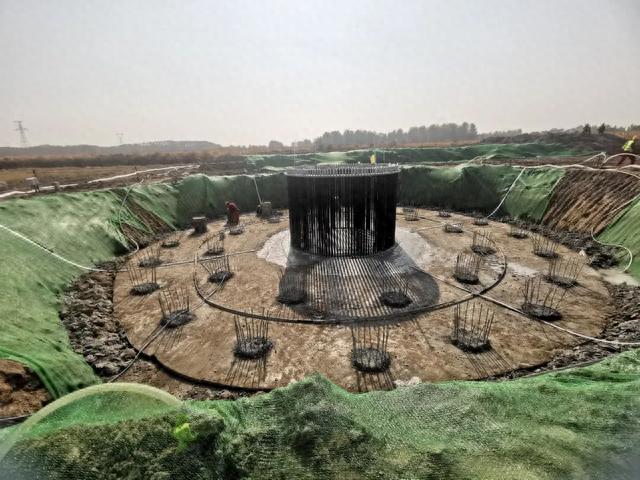

近日,吉林油田昂格55万千瓦风电项目首台风机基础浇筑顺利完成,标志着中国石油、吉林省在建单体规模最大的风电项目建设正式迈进风电场主体工程施工阶段,为项目后续风机吊装及首批风机机组并网发电奠定了坚实基础。
吉林油田昂格55万千瓦风电项目位于吉林省前郭县境内,总占地面积约173.3平方公里,投资25.5亿元,是吉林油田落实国家绿色能源发展政策,实施“三分天下”战略目标,实现绿色低碳转型发展的标志性工程。“由于项目施工战线长、施工周期短、施工难度大,为实现工程进度与质量安全双达标,我们项目部成员坚持驻扎一线、就近指挥。”55万千瓦风电项目生产副经理侯发民告诉记者。
据悉,吉林油田昂格55万千瓦风电项目计划安装88台单机容量6.25兆瓦的风力发电机组,计划2023年12月31日实现升压站、道路、风机56台建成,预计2024年7月全部建成投运。项目投运后预计可实现年发绿电量16.3亿千瓦时,每年可节约标准煤约49.7万吨,减少二氧化碳排放量约128.8万吨、二氧化硫排放量约0.94万吨、氮氧化物排放量约1.41万吨。
作者:吉林日报全媒体记者 邹鹏亮
