助力金融数据港高质量发展,“数创源”项目加快建设
转自:上观新闻
从2021年11月29日取得土地出让方案批复起,仅仅4天便取得了4项主要批复,并在2022年1月4日完成用地规划许可证办理、施工许可证办理……金融数据港“数创源”项目建设团队根据工程特点,坚持高速协调“抓早”、项目建设“抓快”,在2023年末完成了项目整体结构封顶的目标,跑出加速度。目前,该项目正加快建设中。
金融数据港“数创源”项目是金融数据港建设先导区落地的重要载体,未来产业定位将沿袭金融数据产业基础,加速金融科技要素集聚,打造“龙头企业集聚+创新型新兴企业培育”整体布局。

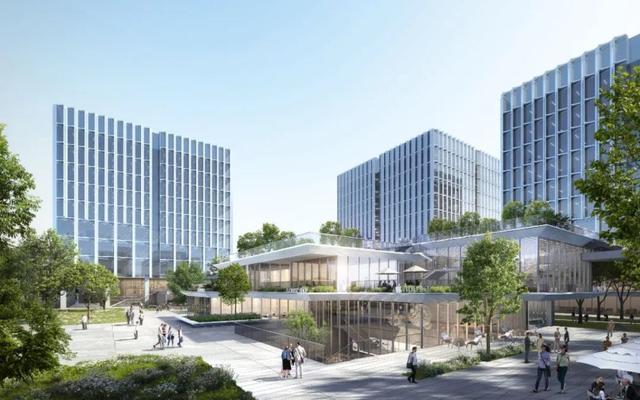

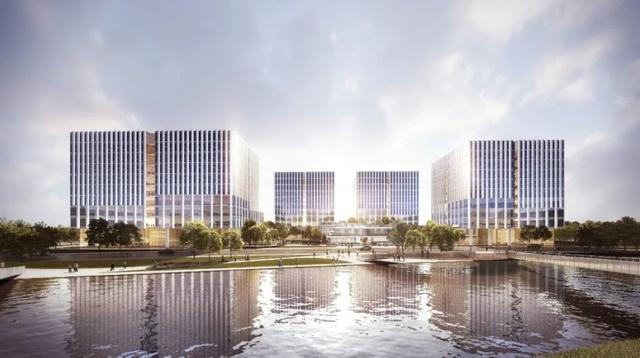

“数创源”项目(银行卡产业园二期8号地块)位于金融数据港先导区,处于外环郊环之间,南北与金海路、龙东大道相接,用地面积4.22公顷,建筑面积20.16万平方米,计划2025年3月竣工备案。该项目包括5幢10层的研发楼、1幢2层的研发配套楼和1幢4层的研发配套楼,以“两轴一核”的空间结构,最大化利用滨河景观资源,区域公共空间统筹一体化设计,突出简洁、现代和时尚的建筑风格,打造绿色宜人的世界级办公园区。
高速协调“抓早”,跑出“加速度”
2021年4月,金融数据港组建了“数创源”项目开工党员突击队,先后完成项目规划调整、立项、报建及设计方案评审等工作。随着本项目的出让方式调整为带产业项目出让,列入上海市重大产业项目,并纳入开工计划,项目团队勇挑重担,根据实际情况,以年内完成土地获取及项目开工为目标,最快速度重新制定了“数创源”项目作战图。
在张江科学城建设管理办公室、上海市浦东新区规划和土地管理局、浦东新区土地招拍挂办公室等单位的大力协调和支持下,项目团队采取“四线并联,专员负责”的作战方式,拿地开工计划表各项工作精确到小时,时刻对表推进进度。
2022年1月4日,在张江集团完成出让金缴纳当天,完成用地规划许可证办理、施工许可证办理,本项目正式开工,创造了“拿地即开工”的“张江速度”。
项目建设“抓快”,奏响“奋进曲”
2023年,因建设体量巨大,项目通过优化施工方案、推动总包单位加大人材机等资源投入等方式,于2023年末完成了整体结构封顶的目标。项目获得市区两级“文明工地”荣誉,正在申报市区两级“优质结构”“金刚奖”荣誉。
作为建设体量20多万方、两层地下室的重大项目,“数创源”项目从开工到结构封顶,按绝对工期计算,仅用了21个月。该项目在工期进度、工程质量等方面得到了各方认可。
“数创源”项目施工现场
2024年,金融数据港“数创源”项目团队将全速奋进,助力金融数据港高质量发展,为浦东加快打造社会主义现代化建设引领区,更好推动高质量发展、创造高品质生活、实现高效能治理注入新的强劲动力。
